      煙囪彩繪施工方案
      作者:錦峰高空 人氣:4 日期:2018-5-7 10:12:58


      煙囪彩繪施工方案















      修正

      201805





      1、工程概況

      2、編制依據

      3、施工目標

      4、工程范圍

      5、施工工期與進度

      6、施工組織措施

      7、安全保證措施

      8、技術措施

      9、質量保證措施

      10、應急預案

      11、煙囪美化危險點辨識和防范措施




      1、工程概況

          新建煙囪表面積約為2250,現對煙囪外部進行美化涂裝。

      2、編制依據

      2.1  《火力發電廠保溫油漆設計規程》DLT 5072

      2.2  《電力建設施工及驗收技術協議》DL 5031

      2.3  《混凝土結構工程施工質量驗收規范》GB50204

      2.4  《煙囪工程施工及驗收規范》GBJ78

      2.5  《工業建筑防腐設計規范》GB50046

      2.6 《工程施工與質量驗收規范GB 50601

      2.7 《安全管理標準》

      3、施工目標

      3.1、工期目標:總工期施工日為25天,完成全部工程量(如遇不符合外壁施工與高空作業天氣的順延)。
      3.2、質量目標:分段驗收合格率100%,優良率≥95%。

      3.3、安全目標:堅持安全第一,預防為主的方針, 控制不發生人身輕傷以上事故,保證不發生人身傷亡和職業衛生傷害事故。

      3.4、文明施工環保目標:強化施工現場科學化管理,施工滿足環保要求,樹立人文工程形象,創建市級文明工地。
      3.5、服務目標:確保業主對施工過程滿意,同時對工程質量進行保證。

      4、工程范圍

      4.1清除、清理原有煙囪外壁多余不平物及灰塵;

      4.2煙囪外筒所有鋼構防腐,含爬梯、扶梯、避雷設施等可見金屬物;

      4.3煙囪外壁進行涂裝施工并進行相應圖案的繪制。

      5、施工工期與進度

      5.1、施工工期 25個施工工作日如遇不符合外壁涂裝施工與高空作業天氣的順延)。

      5.2、施工進度計劃

      1)施工準備:現場布置、辦理入場手續、安全培訓等

      2)煙囪外壁清除、清理原有煙囪外壁多余不平物及灰塵等2天。

      3鋼結構防腐,施工方式從上向下施工1天。

      (4) 煙囪外壁進行涂裝施工并進行相應圖案的繪制。

      基層處理:a、基面的整體檢查和處理(處理空鼓、開裂等)2天;b、膩?zhàn)拥拇终移?/span>---用粗膩?zhàn)舆M(jìn)行一道粗找平1天;c、防水處理和二次找平---用墻寶進行防水處理4天;d、結面和細找平---用細膩?zhàn)舆M(jìn)行最后填孔和細找平4;合計11。

      涂裝施工:a、底漆涂刷一道---滲透加強膩?zhàn)訉?、抗堿4天;b、中涂一道抗開裂2天;c、氟碳彈性面涂打底一道---涂料整體滿涂,保護涂料系統、防水、防裂、耐候3天;d、氟碳彈性面涂彩繪---保護和提供美觀5天;合計:14

        5.3、保證工期措施

      1)加強技術及物資管理,提前做好技術措施編制、會審和物資采購工作,確保技術材料滿足施工需要。

      2)合理配置資源,投入足夠的人力、機械,保證工程各階段的施工需要,滿足進度需求。

      3)利用科學的管理手段組織施工,加強各施工流程及主要工序的銜接和交叉配合,在滿足工期的前提下,力求實現各專業自身合理的均衡施工,避免造成施工混亂,降低經濟效益,工期安排適應季節和自然條件的因素,工序合理,經濟效果良好。

      4)精心策劃,加強施工組織協調力度,由項目經理主持每日的工程協調調度會,協調處理施工中問題,按照制定的施工工藝和技術要求,盡量減輕工期壓力。

      6、施工組織措施

      6.1、人員組織

      一個高效、完整的管理班子,在施工管理中起著十分關鍵的作用,我公司將依照“信守合同、規范施工、確保質量、用戶滿意”的宗旨,將在本項目中設置完整的管理班子,落實各管理崗位的管理職責,委派有豐富現場領導和管理經驗的優秀項目經理?yè)?dān)任本工程項目經理(項目負責人),并配備工程技術員、項目質量員、項目安全員、材料員、計劃管理員等一套強有力的項目管理班子。對作業層負有管理與服務的職能,以確保本工程的質量與工期達到業主的要求。所有施工人員做好持證上崗并及時解決、協調施工中出現的新問題,確保項目的各項目標如期實現。

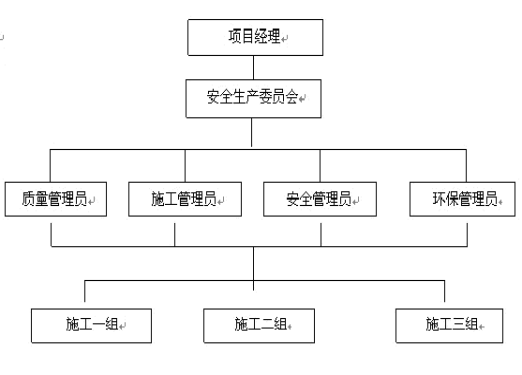

      1)項目部組織機構框圖(略):

      (2)項目部主要管理職責

      1)項目經理:

      全面負責管理本項目的施工運行,確保項目按合同要求履行。決定項目資源配備,明確職能部門的管理職能。確定項目質量方針、目標并保證質量方針和目標協調,采取必要的組織、管理和教育措施,使質量方針為全體員工掌握并貫徹執行。

      控制工程成本,合理管理項目資金運轉。做好項目管理人員的人事管理工作。全面組織管理施工現場的生活活動,合理調配勞動力資源。負責使項目的生產組織、生產管理和生產活動符合施工方案實施要求。負責項目的安全生產活動,管理項目的安全管理組織系統。

      參與制定、貫徹項目質量方針目標,并組織實施質量方針項目的行政決策、日常管理和內部管理。全面負責工程的安全管理,進行施工現場的標準化管理,確保本工地現場獲文明工地稱號。

      2)技術負責人:

      負責組織管理承包項目的施工任務,全面保證施工進度、安全、質量目標的實現。安排協調現場施工程序,機械調動,安全文明施工管理。

      3)技術員:

      具體負責工程項目的專業施工技術管理工作,完成現場的施工布置驗收、檢查工作。負責編制施工交底方案,并審核施工方案是否符合工程實際現狀,完成與項目有關的計量、試驗工作。負責解決施工現場出現的技術問題,與設計、監理協作解決有關技術問題。

      4)材料員:

      根據物資采購程序強化原材料、半成品質量管理,提高設備的完好及使用率。嚴格控制無質保文件和不符合技術規范指標的材料投入施工,杜絕設備帶病運行。實施工程項目現場管理標準化,使操作現場工作環境不影響工作質量。

      5)質量員:

      按質量文件和合同要求,實施施工全過程的質量控制檢查和監督工作。負責對分部、分項及最終產品的檢驗和參與產品質量評定工作,獨立行使施工過程中的質量監督權力。并負責各種質量紀錄資料的填制、收集、立卷工作。

      6)安全員:

      具體負責項目實施期間的安全生產管理和施工現場的安全保衛工作。

      6.2、技術組織

      由項目經理組織技術人員熟悉施工圖紙,了解系統情況,掌握工程特點,準確理解規程規范。查看技術文件中的具體防腐材料的基本情況,熟悉了解現場具體情況和具體特點,做到心中有數。再次按現場的實際情況來復核本措施的可行性,并編制詳細的施工進度。

      6.3、材料組織

      按各類外壁涂裝材料的說明書及材料用量進行準備。按施工定額和該工程的具體特點進行消耗性材料的組織。認真檢查所有材料的外觀質量,確認材質符合甲方相關要求,規格型號正確無誤。復查是否符合規定,發現問題時應及時與甲方取得聯系。本工程中所需要的主要工程材料用量計劃應在甲乙雙方簽訂合同、技術及安全協議齊全的情況下及時編制。

      6.4、工器具組織

      本工程中主要使用的工器具:電動角磨機、涂料攪拌器漆刷及滾筒、噴涂機、吊籃、保險繩等。

      6.5、勞動力組織

      本工程中主要工種為油漆工、摸灰工,除少量如衛生打掃、材料搬運等輔助工作由臨時工完成外,其余均由相應的技術工人完成。本工程初步擬定的勞動力數量為20人,具體進退場計劃應按施工合同具體規定開、竣工日期進行安排。

      7、安全保證措施

      為貫徹“安全第一,預防為主”的方針,嚴格遵守本系統的安全工作規程并參照電力行業有關標準以及*****發電有限責任公司的有關外包工程安全管理要求,接受建設單位、行業和當?shù)刂鞴懿块T(mén)的管理、監督、檢查,保障職工和國家財產安全,保障工程建設順利,把本工程建成安全文明施工工程。

      7.1、安全管理目標

      1)、不發生人身輕傷和職業衛生傷害事故;

      2)、不發生火災事故;

      3)、不發生重大施工機械及設備事故和重大坍塌事故;

      4)、不發生惡性未遂和誤動、誤碰事故;

      5)、群體食物中毒事件為零;

      6)、不發生職業病事件;

      7)、施工現場保持整潔,各類物件堆放整齊,作業行為文明、規范。

      7.2、安全保證體系


      7.3、安全監督體系

      項目經理-專職安全員-施工班長-施工人員

      7.4安全管理制度

      為確保工程的安全,根據本工程特點,特制定以下完善的安全管理制度:

      包括各級安全生產崗位責任制、安全檢查制度、安全教育培訓制度、安全例會制度、安全生產考核和獎懲制度、重大危險作業、重大安全技術措施審批制度、施工供、用電管理制度、施工區交通安全管理制度、防塵、防毒、防火、防爆安全管理制度、事故統計、報告制度以及各工種的安全操作規程、特種作業人員的審證考核制度等。

      7.4.1 安全崗位責任制

      1)、安全生產委員會的責任制

      a、認真貫徹執行國家有關安全生產的方針、政策、法規,上級和建設單位的有關安全工作的指示、規定。

      b、檢查安全工作目標和安全技術措施計劃執行情況。

      c、每周召開一次安全工作會議,研究解決安全施工及文明生產。

      d、每周定期組織一次現場安全大檢查。

      2)、項目經理責任制

      a、項目經理是項目部安全施工的第一責任者,對項目部的安全施工負全面領導職責,直接領導項目部安全主管的工作。

      b、認真貫徹執行國家、上級和建設單位有關安全規定,并負責組織制定貫徹實施辦法。保證有關安全生產的方針、政策、規程、制度得到落實。

      c、主持項目部安全生產的工作,及時解決安全文明施工及職業危害中存在的問題。確保安全技術措施經費投入??偨Y(jié)、推廣安全施工的經驗。

      d、確保內部承包合同中有安全施工的獎罰措施,貫徹安全施工與經濟掛鉤的考核辦法。

      e、組織并參加分公司的安全施工大檢查。

      3)、安全員責任制

      a、認真貫徹執行國家有關安全生產的方針、政策、法令、法規和上級有關規定,協助領導組織和推動施工中的安全工作。

      b、制定項目部安全工作計劃,經審定后組織貫徹執行。

      c、匯總安全技術措施計劃,經批準后督促實施執行。

      d、組織開展安全施工的宣傳教育工作。組織安全工作規程和安全施工管理規定的學習、考試和取證工作。

      e、協助項目經理組織召開分公司安全工作會議。參加現場生產調度會,及時檢查、布置、總結施工中的安全工作,協調解決存在的問題。

      f、審查施工組織設計和重大施工項目的安全施工措施,并監督措施的執行。

      g、協助領導定期組織并參加安全大檢查和業主組織的安全大檢查,對查出的問題,按“三定”(定人、定時間、定項目)原則督促整改。

      h、負責組織安全網絡活動,定期召開安全員工作例會。監督、檢查各班組安全工作,指導班組搞好安全建設。

      i、貫徹落實安全獎懲辦法。負責制定安全施工與經濟掛鉤的實施細則。嚴肅查處事故和違章違紀行為,對安全工作實行重獎重懲。

      j、參加異常事件的調查處理工作。

      k、負責建立與安全、文明施工相適宜施工的環境,負責施工現場的文明施工管理,負責每天班前、班后會,進行每天的安全交底并做好記錄。

      7.4.2安全檢查制度

      1)、根據工程地理和氣候特點以及季節變化,由項目經理組織有關負責人進行,對防暑降溫,防雨防洪,防雷電及防風等工作,開展正常性的檢查。

      2)、安全管理人員,應在各自業務范圍內進行每日巡回檢查,檢查中發現的問題及時處理并記入巡回檢查記錄表。

      3)、各級檢查組和檢查人員有權要求被檢查單位報告安全生產工作情況及提供有關資料,有權調查詢問及召開座談會,有權制止違章作業行為,對重大隱患問題有權提出限期整改、停業整頓的要求,并向上級報告。

      4)、各級檢查組織人員,對查出的隱患問題,要及時逐項分析,研究落實整改措施,做到定時間、定責任人員。

      5)、對所有的隱患問題都必須立即整改,不得拖延。有些限于物質技術條件當時不能解決的問題,應訂出計劃,按期解決,做到條條有落實,件件有交待。

      7.4.3安全例會制度

      為及時傳達甲方、公司的安全生產會議和文件精神,學習有關安全生產法律法規,促進安全生產管理上臺階上水平,特制定安全學習例會制度。

      1)、項目安全生產領導小組每周至少召開一次安全生產會議,聽取安全管理部門的工作匯報和建議,分析安全生產形勢,及時解決存在的問題,制訂并落實安全防范措施,部署下一階段安全工作任務。

      2)、項目工程施工前、施工中和施工結束后,分別組織工人召開一次安全例會,結合施工工程實際情況,學習安全有關知識,找出存在的問題,制訂安全施工計劃,落實具體安全施工措施,確保每項工程安全施工。

      7.4.4安全生產考核和獎懲制度

      為進一步落實安全生產責任制,確保安全生產,特制訂安全生產獎懲辦法。

      7.4.4.1專項獎勵

      1)、公司設立安全專項獎,專門用于公司在安全生產中有貢獻的人員作一次性獎勵;與此同時,所有由于違章作業的罰款亦并納入安全基金,統一使用。

      2)、獎勵對象

      a、認真執行國家或上級有關安全規定,并取得顯著成績的單位,

      b、發現事故預兆后,采取果斷措施,避免重大事故發生的有功人員。

      c、在事故搶險救災中,使人民生命和國家財產免受損失者。

      d、在勞動保護、安全生產方面有重大發明創造或科研成果者。

      e、對安全生產工作提出切合實際、行之有效的合理化建議者。

      f、在開展“百日安全競賽”、“安全合格班組”等活動中成績顯著的單位和個人。

      g、在公司每季度安全檢查中連續獲得流動紅旗的單位。

      7.4.4.2違章處罰

      1)、嚴禁不戴安全帽進入施工現場,違者罰款50~100元,安全帽不系帶者,罰款20元。

      2)、在高處違障作業者罰款300~500元。

      3)、凡有高壓線的地方,施工操作點必須滿足規定的安全距離,設有可靠的防護措施,并經供電部門認可再進行施工,違者罰施工隊負責人30~50元,單位領導20~60元。

      4)、凡接到整改通知書或被罰款通知書后拒不辦理的以及和執行人員無理取鬧的,要加倍處罰。

      5)、事故處理必須堅持“四不放過”的原則,即事故原因未查清不放過、事故責任人未受到處理不放過、事故責任人和周圍群眾沒有受到教育不放過、事故制定的切實可行的整改措施未落實不放過。

      6)嚴格執行事故報告制度,凡發生事故拖延報告或隱瞞不報,或破壞現場,弄虛作假者,參照上級有關條款對具體人和有關單位加重處罰。

      7.4.4.3各工種的安全操作規程、特種作業人員的審證考核制度

      1)、為了加強公司的安全管理,提高作業人員、設備安裝維修人員的安全意識,對安全生產、勞動保護有足夠的認識,熟悉國家有關安全生產、勞動保護方面的法律法規,熟悉本職工作的安全技術及專業知識,公司制定了安全培訓考核制度。

      2)、積極參加組織有關人員參加安全監督管理部門組織的安全培訓班,不斷提高安全生產意識安全技術水平。

      3)、定期組織特種操作人員、設備安裝維修人員進行培訓教育,學習國家有關安全生產、勞動保護方面的法律法規,學習企業內部的各項安全規章制度。

      4)懸吊作業器具的安全使用

      a本工程系高空懸掛工程。

      b安全帶、安全繩、安全帽:各項檢測指標必須符合國家標準GB6095-85要求,必須選擇有生產資質企業的產品而且資料齊全,使用前必須檢查,貼公司自驗合格證(蓋公司章)發現破損應停止使用,安全帽佩戴時活動卡子必須系緊,保持清潔,用完妥善存放,經常檢查,檢查時發現安全帶、繩有抽絲現象應禁止使用。

      c工作繩、安全繩(貼自驗合格證蓋公司章)的直徑必須大于20mm,繩索為錦綸,該繩索是強度最高的合成纖維之一,錦綸的強度更高,其斷裂強度達9.5g/dem。該材料質地柔軟,吸水率只有4%,具有彈性好,比重小,耐磨性好,耐霉?fàn)€,不拍蟲蛀,耐堿和弱酸的優點。

      d登高作業人員選用座式登高板,并具備相配套的工作繩、安全繩、下滑扣、吊帶、座板、跨帶、安全帶腰帶、系繩、自鎖器及圓環、半圓環等金屬配件組成,缺一不可。座式登高板長度>150mm,表面有防滑花紋,邊緣圓滑無棱角,外觀無裂紋、疤點。

      e安全帶腰帶的寬度為40-50mm,長度為1300-1600mm,工作繩選用直徑為20mm錦綸材料的繩索,捻度為7.5花/100mm,該繩單獨懸掛于建筑物上部牢固的構件上,用于承載座板及其上作業人員的繩索,下滑扣在施工作業時可自由移動。下滑扣連接工作繩與座板的金屬構件,通過工作繩活絡結的松動或緊固,使座板沿建筑物立面向下滑行或固定。

      f座式登高板的下滑扣與工作繩采用活絡結的方式連接。活絡結打結方便,連接牢固,繩結受力越大收縮得越緊,不會散脫,同時也能在工作狀態下通過手動松動或緊固繩結,依靠人體自重使座板方便地向下滑動或固定,達到作業人員所需的工作高度。

      g為了預防作業人員墜落必須配制自鎖器,座式登高板在垂直向上作業范圍大,墜落時人體所受沖擊力必然很大,自鎖器在沖力的作用下急速下滑并發生慣性,使自鎖器卡齒卡住安全繩,阻止自鎖器繼續下滑。

      h使用座式登高板高空作業必須保證環境溫度-10℃~+40℃,相對溫度不大于90%,無大霧、暴雨、大風、雷擊等惡劣氣候下禁止登高作業,只能保持在陣風<6級,光照度>150Fx,距離高壓線>10m時作業,不能在有火源的場所使用,當溫度較低時,要防止繩、帶的硬化割裂。

      i座式登高板安全使用的主要因素必須選擇牢固、可靠的固定點固定,安全繩的固定點不能與工作繩的固定點捆扎同一處,各自的固定點應>2個。

      j工作繩、安全繩沿著筒壁表面往復運動時,必須用麻袋或其它軟墊可靠地保護,并確保繩不受力時軟墊也不會脫落。

      k無論在任何情況下均不能使用工作繩、安全繩的安全系數小于10,決不允許兩人在同一座板上協作作業,禁止兩人同時使用一根安全繩。

      l登高作業人員施工時必須先連接自鎖器,再坐進座板,并堅持自鎖器高掛、座板低用的原則,安全繩基本保持垂直于地面,避開尖銳物體,為防止擺動、碰撞,可以適當固定,作業區下方設置警戒線,附加醒目的“禁止入內”標志,派專人監管。每日施工前的安全用具自檢工作,應有具體的檢查登記表。

      M吊籃必須按照使用說明進行安裝并在調試后才可使用,必須由專業人員進行操作。

      7.5、文明施工目標及保證體系

      7.5.1文明施工目標

      在工程施工中,施工現場的各種粉塵、廢氣、廢水、廢液、固體廢棄物、二次污染,以及噪聲、振動對環境的污染和危害,達到國家有關環境保護的法律法規、當?shù)卣徒ㄔO(shè)單位的有關規定以及甲方提出的相關要求。

      7.5.2文明施工保證措施

      1)煙囪基層外壁處理注意對環境造成影響。

      2)防止二次污染保障措施

      a、不準在現場焚燒垃圾等產生煙塵和惡臭氣體的物質。

      b、施工和生活污水排入下水道,不隨便亂流。

      c、妥善處理泥漿水,未經處理不直接排放。

      d、采取有效措施控制施工過程中的揚塵,對煙囪外壁基層清理時,應采用濕法措施防止揚塵。

      e、將廢棄的耐酸砂漿、涂料以及輔料等盛入相應的桶內,定期進行處理。

      f、禁止將有毒有害廢棄物用作土方回填。

      g、對產生噪聲、振動的施工機械,選用噪聲、振動小的機械施工。

      h、合理安排工作順序,將有噪音的工作盡量安排在白天施工,以減小對其他人員夜間休息的影響。

      i、打磨除銹時,戴好護目鏡及防塵口罩。

      j、煙囪涂裝時,為防止涂料灑落造成二次污染,應在施工點的下方鋪設塑料薄膜(或彩條布),生產重點部位應設有環保員專門監督,如發生二次污染應及時處理。

      7.6、材料現場防護措施

      1)、施工現場應遠離易燃物品倉庫,并不允許在現場堆放易燃物品。

      2)、施工現場嚴禁煙火,必須有消防器材和消防水源。

      3)、擦拭過溶劑棉紗、破布等,應存放在帶蓋的鐵桶內并定期處理。

      4)、嚴禁隨地傾倒或向下水道傾倒涂料或溶劑。

      7.7、 防止中毒保障措施

      涂料中的大部分溶劑和施工中的大部分稀釋劑施工人員長時間吸入體內受到傷害。為了防止中毒,應做到以下幾點:

      1)、施工現場應有良好的通風。

      2)、施工人員應戴口罩。

      3)、施工人員應避免接觸溶劑,操作時應穿著工作服,戴手套和防護眼鏡等。

      4)、施工人員連續作業的時間不宜太長,應間斷地離開現場去呼吸新鮮空氣。

      5)、嚴格限制空氣中有害物質的濃度,不得超過《工業企業設計衛生標準》中規定的最高衛生許可濃度。

      7.8、高空作業預防

      1)、認真執行安全文明施工相關規定。做到一切施工活動有安全施工措施,并指出該項作業的主要危險點和防范措施。無針對性安全措施和安全交底,嚴禁布置施工。

      2)、電氣作業嚴格執行“電業安全工作規程”中的“二票三制”。

      施工前必須對每個施工人員進行一次身體檢查,血壓、心臟要符合高空作業的體格標準,所有施工人員必須持有登高作業證。

      3)、組織施工人員。進行現場安全教育和安全方案的學習。熟識現場環境,明確安全要點,充分了解操作程序和規程。請廠方安全部門對施工人員進行安全教育,學習廠紀廠規,嚴格遵守甲方的各項安全制度。

      4)外壁涂裝施工時距煙囪底部25m一周進行隔離處理,并掛牌警示;安排專人看管。

      5)、煙囪外壁涂裝由上往下進行施工、預防高空涂料墜落,采用彩條布將施工段面的下層地面進行鋪設的措施。

      7.9、預防火災和保證措施

      為了預防火災和減少火災的危害,保證工程按期順利完工,特制定以下預防保證措施:

      1)、制定防火安全制度和消防安全操作規程

      2)、實行防火安全責任制,確定消防安全責任人。

      3)、針對本工程的特點,對所有施工人員進行火災預防宣傳教育。

      4)、定期組織防火檢查,消除防火隱患。

      5)、根據工程的特點,按照有關規定,配置消防設施和防火器材,設置消防安全標志,并定期組織檢查、維修,確保消防設施完好有效。

      6)、采用無機材料隔斷易燃作業區。

      7)、施工中嚴禁任何施工人員帶有火種進入施工區,交叉作業時嚴禁使用明火以及進行電焊、氣焊等具有火災危險的作業。

      7.10、安全防護措施

      7.10.1人員安全防護措施

      1)、在施工中為職工配備合格的安全防護用品,并根據季節變化做好防暑降溫措施及物資準備。

      2)、安全設施按照電力工業部《火電工程施工安全設施規定》設置標準化安全設施。施工現場做到周邊有圍欄,施工區域周邊有隔離,用電有漏電保護,設警戒繩,防止他人誤入,運用安全設施,為施工人員設置第二道安全防線,確保人身安全。

      7.10.2機械、工器具的安全管理

      1)、所有的機械、安全工器具、電氣工器具做好登記、編號,建臺帳工作。

      2)、所有機械均有安全操作規程和崗位責任制。

      3)、認真做好機械的管、用、養、修工作。

      4)、按規定的周期進行檢查和檢測,未經檢驗的機械、工器具,不得使用,確保安全。

      5)針對本工程均為高空作業,高空作業必須佩帶安全帶,安全帶必須采用雙背雙掛式安全帶,必須經有關部門檢驗合格方能使用;安全帶應儲存在干燥、通風的倉庫內,不準接觸高溫、明火、強堿酸或尖銳的堅硬物體;安全帶應高掛低用,不準將繩打結使用;安全帶上的各種部件不得任意拆除。更換新繩時要注意加繩套。人員在爬梯上攀爬、工作等任何時間內,必須保持安全帶懸掛使用狀態。

      6)高處作業所用材料要堆放平穩,不得妨礙作業,并制定防止墜落的措施;使用工具應防止工具墜落傷人的措施;工具用完應隨手放入工具袋內;上下傳遞物件時,禁止拋擲。

      7.10.3 施工用電安全管理

      1)、有專人管理施工用電,由專業人員按工程部門的通知,從指定的電源點引接到施工配電柜,除此外,不準擅自亂接。電源線必須布置規范、架空。

      2)、施工配電箱采用標準化的配電箱,班組施工采用便攜式配電盤。

      3)、所有電動工具采用漏電保護器,電動設備采用接零保護,并作重復接地。

      7.10.4安全文明施工標準化設施

      1)、安全標志牌:用于需要作提示、警告、禁止、命令的場所,并布置在醒目處,以引起注意。

      2)、紅白安全警戒繩:用于煙囪涂裝施工區域周邊的隔離警戒。

      3)、垃圾箱:布置在主要施工場地,臨時存放垃圾。

      4)、滅火器:用于現場防火。每天布置2個以上合格滅火器。

      8、技術措施

      8.1、施工順序及各主要分部分項工程施工工藝:

      1)施工順序:粗找平膩?zhàn)右槐?/span>→粗膩?zhàn)右槐椤婺佔右槐椤灼嵋槐椤型恳槐椤济嫫嵋槐椤济嫫岵世L

      2)各主要分部分項工程施工工藝:

      基層處理:a、基面的整體檢查和處理(處理空鼓、開裂等);b、膩?zhàn)拥拇终移?/span>---用粗膩?zhàn)舆M(jìn)行一道粗找平;c、防水處理和二次找平---用墻寶進行防水處理;d、結面和細找平---用細膩?zhàn)舆M(jìn)行最后填孔和細找平

      涂裝施工:a、底漆涂刷一道---滲透加強膩?zhàn)訉?、抗堿;b、中涂一道抗開裂;c、氟碳彈性面涂打底一道---涂料整體滿涂,保護涂料系統、防水、防裂、耐候;d、氟碳彈性面涂彩繪---保護和提供美觀;

      8.2、施工方案

       根據本工程的施工主體的結構特性,決定采用“高空懸吊作業”的特種方式進行分段分層施工。

      8.2.1:吊籃搭設規范

      8.2.1.1、吊籃搭設架搭設安全技術要求

      a、必須經過專業安全技術培訓,考試合格,持特種作業操作證上崗作業

      b、懸挑機構架設于建筑物或構筑物上,利用提升機構驅動懸吊平臺,通過鋼絲 繩沿建筑物或構筑物立面上下運行的施工設施,也是為操作人員設置的作業平臺。

      c、正確使用個人安全防護用品,必須著裝靈便(緊身緊袖),在高處(2m以上)作業時,必須佩戴安全帽、扣好帽帶,正確使用安全繩,安全繩與已搭好的立、橫桿掛牢,作業人員必須穿防滑鞋,嚴禁穿硬底易滑鞋、高跟鞋和拖鞋,作業時精神要集中,團結協作、互相呼應、統一指揮,嚴禁打鬧玩笑、酒后上班。

      d、四周裝有防護欄桿及擋腳板,用于搭載施工人員、物料、工具進行高處作業 的平臺裝置。e、風力六級以上(含六級)強風和高溫、大雨、大雪、大霧等惡劣天氣,應停止高處露天作業。風、雨、雪過后要進行檢查,發現傾斜下沉、松扣、崩扣要及時修復,合格后方可使用。

      f、懸掛機構安裝在建筑物屋面、樓面,通過懸挑鋼梁懸掛吊籃的裝置。由鋼梁、支架、 平衡鐵等部件組成。

      g、提升機安裝在吊籃平臺上,并使吊籃平臺沿鋼絲繩上下運行的裝置。

      h、安全鎖扣與安全帶和安全繩配套使用的,防止人員墜落的單向自動鎖緊的防護用具。

      i、行程限位器對吊籃平臺向上運行距離和位置起限定作用的裝置,由行程開關和限位擋板 組成。

      j、構配件性能高處作業吊籃的生產單位應具備必要的機械加工設備、技術力量及提升機、 安全鎖、電器柜和吊籃整機的檢驗?zāi)芰?。與吊籃產品配套的鋼絲繩、索具、電纜、安全繩等均應符合現行國家標準 《一般用途鋼絲繩》 GB/T20118)《重要用途鋼絲繩》GB8918 《鋼絲繩用普通 套環》GB/T5974.1、 《壓鑄鋅合金》GB/T13818、 《鋼絲繩夾》GB/T5976 的規定。

      k、高處作業吊籃連接件和緊固件應符合下列規定: 1 當結構件采用螺栓連接時,螺栓應符合產品說明書的要求;當采用高強度螺栓連接時,其連接表面應清除灰塵、油漆、油跡和銹蝕,應使用力矩扳手或 專用工具,并應按設計、裝配技術要求擰緊; 2 當結構件采用銷軸連接方式時,應使用生產廠家提供的產品。銷軸規格必須符合原設計要求。銷軸必須有防止脫落的鎖定裝置。

      l、安全繩應使用錦綸安全繩,并應符合現行國家標準《安全帶》GB6095 的 要求。

      8.2.3、懸吊作業的施工規范

      a、施工時,用#14鋼絲繩沿頂部夾層鋼平臺主支撐鋼構件上環繞煙囪一周并用鋼絲夾頭夾緊,用多根ф20mm的尼龍繩(懸掛主繩)等距分部掛在鋼絲繩上并與頂部夾層鋼支撐橫撐鋼構件上連接并緊固。施工人員組裝固定好尼龍繩和座式凳高板,從煙囪頂部下到外壁用ф20mm尼龍繩自保自放由上而下懸吊分層分段施工操作。

      b、懸吊作業施工時,在煙囪頂部從上到下再另掛多根ф20mm的尼龍繩(懸掛副繩,此繩固定要求不與上一根在同一個位置上),端固定在鋼絲繩主橫梁上,施工人員身上的安全帶用自鎖器連接,作施工人員的雙保險。

      d、防風措施:在涂裝施工過程中在煙囪一周使用安全施工繩索固定,作為施工人員三保險。

      8.2.4、垂直運輸系統的設計與組裝

      垂直運輸系統主要由1臺1噸電控卷?yè)P(yáng)機和1只1t滑輪組成。在煙囪頂部主結構固定起吊預埋件,將1t滑輪用“S”形鋼鉤固定在預埋件,將地面固定好的小型卷?yè)P(yáng)機的鋼絲繩穿過滑輪一端連接地面卷?yè)P(yáng)機,另一端連接一小型封閉的網箱,用以材料的上下吊運。

      9、質量保證措施

      9.1建立質量管理體系,各施工組設立質量管理小組,形成自上而下的質量管理網絡。通過質量管理網絡協調、有效的運轉,確保所涉及的質量因素始終處于受控狀態。

      9.2執行“三嚴”和掛排施工,“三嚴”即嚴密組織、嚴格要求、嚴細作風、工程質量與經濟責任掛鉤,實行優質優價。

      9.3通過制定嚴格的管理制度狠抓工序質量,預防質量通病,堅決杜絕重大質量事故,減少一般質量事故。按公司的質量體系的要求,確保工程技術資料、施工記錄齊全、真實、及時,達到規范化、標準化.

      9.4加強職工技術培,確保特殊工種作業人員持證上崗,做好職工質量教育工作,提高全員質量意識,做到全員為公司的質量目標的實現努力工作。做好質量回訪工作,根據工程進度情況,總結質量管理經驗、教訓。廣泛征求業主的意見,向業主提供最佳的服務。

      9.5建立健全質量管理制度

      9.5.1技術安全交底:由專業技術人員和專職安全員分別進行技術安全交底,各分項的設計要求,滿足要求的施工方法、驗收標準等。各施工部位的安全操作規程等要求,逐項落實到專人負責。

      9.5.2質量安全檢查制度:質檢、交接檢、定期不定期檢查并記錄,對存在問題要作書面處理方案,并對處理過程有記錄。

      9.5.3原材料把關制度:計量配比制度,進場原材料要二次試驗,涂料等要有合格證,配比計量要準確。

      9.5.4作業人員崗前培訓制度:作業人員崗前要進行施工安全培訓,堅持班前五分鐘交待制度。

      9.5.5施工作業人員必須做到“施工按規范,操作按規程,評定按標準”,并積極開展“三工序”,使整個工程始終處于受控狀態。

      9.5.6施工人員按《驗標》劃分檢驗項目。以下道工序就是用戶的思想,施工過程嚴格執行三檢制。所有施工過程都要按規定認真進行檢驗,未達到標準要求必須返工,驗收合格后才能轉入下道工序。

      1)自檢:操作工人在施工中按分項工程質量評定標準進行自我檢查,并由施工隊專職質檢員進行復核,保證本班組完成的分項達到質量目標的要求,為下道工序創造良好的條件。

      2)專檢:在自檢滿足要求的基礎上質檢員和有關專業技術人員進行復查,合格后報質量監督站驗收。

      3)交接檢:各分項或上道工序經專檢合格后,組織上下工序負責人進行交接驗收,并辦理交接驗收手續。

      10、應急預案

      10.1、安全應急預案

      根據《安全生產法》、《建設工程安全生產管理?xiàng)l例》、《消防法》、《關于特大安全生產行政責任追究的決定》、《特種設備安全監察條例》等法律法規,為使在施工中出現緊急情況時,能夠迅速有效開展應急救援工作,起到控制緊急事件的發展并盡可能消除事故,將事故對人、財產和環境的損失減少到最低限度的作用,特制定本預案。

      10.2、應急救援預案建立原則

      事故應急救援工作是在預防為主、防治結合的前提下,貫徹統一指揮、分級負責、區域?yàn)橹?、?xiàng)目部自救和社會救援相結合的原則。

      本預案所指的緊急情況是指在施工中,造成或可能造成人員傷亡、較大經濟損失的安全生產事故。

      10.3、應急組織領導體系

      成立緊急情況應急領導小組,負責指揮、協調應急救援工作,進行應急任務的分配的應急資源(人員、車輛、設備)調度,保證在最短時間內完成對事故現場的應急行動;在第一時間分別向上級領導及有關部門報告緊急事件的發生情況(明確時間、地點、事故類別、傷害情況和損失情況等),還應及時向上述領導、部門反饋后續情況。

      10.4、應急小組人員職責

      應急小組成員一旦收到緊急情況信息,應快速反應,及時準確把情況報告應急小組長或副組長,包括發生傷害的時間、地點、傷員情況、救護情況、傷害類型等,并立即啟動救援現場指揮組,由領導小組組長擔任總指揮,抽調相關人員組成指揮機構,組織指揮應急救援工作,指揮組根據應急救援需要調集相關應急小組進行救援協調工作,指揮組根據應急處置需要調集相關應急小組進行處置協調工作,應急小組設置如下:

      (1)聯絡組:承擔現場指揮部辦公室的職能,負責保障應急救援器材、物資、設備的供應,負責傷亡人員的善后處理工作,由項目部辦公室負責。

      (2)現場施救組:根據具體情況,及時準確處置,組織疏散、排險、清障救援工作的實施,盡一切可能搶救傷員及被困人員,防止事故進一步擴大,由工程部負責。

      (3)技術信息組:負責采集、匯總和分析緊急事件事實、相關信息,并組織專家進行綜合分析及趨勢預測,為領導提供決策依據,提出應急工作建議,由技術部負責。

      (4)監督組:負責對險情的發展?fàn)顩r進行監控,組織協調現場防控措施落實情況,為快速有效實施救援創造安全有序的條件,保障救援工作有效開展和進行現場保護工作,負責現場的保衛工作,疏散無關人員,為現場的施救和處置提供條件。由安全部和保衛科負責。

      10.5、應急事故報告程序

      (1)應急事件的報告一般程序:發生事故應立即將事故逐級報告(緊急情況下可越級報告),報告可采用書面或口頭形式,報告的途徑如下圖:

       (2)當傷害事故發生時,事故發現人員應迅速將應急事件的信息傳遞給本單位的當班負責人(班組工段長、作業隊、負責人或工程部、項目經理),聽從現場指揮,分工合作積極搶救、搶險,發現人員傷害立即撥打120急救,同時當班負責人應立即組織人員參與救護并采取措施控制事故的擴大,項目部立即聯絡項目部應急機構各成員,應急機構成員到現場按照各自職責組織救護人員和設備、車輛參與救護,必要時聯絡第三方人員參于救護。

      (3)應急事件采用口頭報告的形式,第一個接受報告者必須書面記錄報告者姓名、報告的內容和事故發生時的時間、地點,單位、職業、姓名、性別、年齡、事故經過、傷勢情況、傷害人數、事故現場情況、事故范圍、經濟損失等,然后按報告途徑上報。

      10.6、尋救第三方支援救護

      (1)報警:當傷害事件發生后,報警人員可尋求第三者支援救護。在報警時應報告發生傷害的地點、傷害類型、傷害范圍,同時還必須報告?zhèn)Φ攸c(diǎn)附近醒目的建筑標志,以利于第三方迅速判斷方位到達救援地點。

      (2)報警后為了把損失降到最低點,如救護地點地形復雜,在十字交叉路口,應安排相關人員到路口等待,迎接急救車輛,并引導救援車輛從具備駛?cè)霔l件的道路迅速到達現場。

      (3)如道路不暢通,應急指揮小組應安排相關人員在第三方救援人員未到之前打開救援通道,以保證救援車輛和設備能迅速通過到達應急救護地點,同時在第三方救援人員到來之后安排人員配合和提供急救場所和設備。

      10.7、現場保護

      (1)項目部施工作業隊在組織搶救的同時,應派保衛負責現場保護,如需搶救國家財產、企業設備,設施必須移動事故現場時應有錄象和拍照,并繪制事故現場簡易圖。

      (2)事故現場發生時,對施工情況部位參加人員都應進行登記,待搶救后作事故分析見證人,便于取證。

      10.8、事故應急處置

      (1)在確認救援結束,事故已全部得到控制后,要立即組織有關人員對事故現場進行勘察,收集現場證據資料,在調查中任何單位和個人不得阻擾,干涉對事故的調查取證,根據調查取證結果,按照實事求是、尊重科學的原則,對事故責任人性質做出認定,并提出防護措施,本著四不放過的原則,避免類似事故重復發生。

      (2)在處理事故調查中,決不允許隱有私情,秉公執法,認真填寫有關工傷事故表格,本著四不放的原則,如實上報有關部門。

      (3)要積極做好受“緊急情況”傷害人員的醫療救助工作,使傷員得到及時有效的治療。

      (4)積極做好受傷員工的慰問,救濟工作,切實解決受傷員工生產生活中的困難,維護社會穩定,積極恢復生產

      10.9、應急預案文件要求

      (1)項目部要求將本應急預案發放到各有關領導部門和各個作業隊,要求各有關作業隊、部門認真組織作業人員學習貫徹。

      (2)作業隊、作業人員必須掌握應急預案的操作程序和救護辦法,并由相關部門組織不定期宣傳。

      (3)在應急事件發生后,無論是上級指令和下級的匯報均要有文字記錄,對事故原因整改措施的執行等信息,結果要有檢查文字記錄,詳細報告向項目部領導和有關部門報告并存檔。

      10.10、應急聯系方式

      現場應急電話:(待定進場后與地方建設單位統一內號方便統一管理)

      急救電話:120

       長:  13851348666

      副組長:楊彪

       員:

      11、煙囪美化危險點辨識和防范措施

      11.1: 觸電

      作業名稱

      危險源特征

      控制措施

      使用電器設備

      觸電

      作業前檢查電源線、燈具、漏電保護器完整絕緣合格。

      現場臨時電源線架設

      觸電

      電源線要架空、在架空電源下作業應注意倒塌、防潮濕、防高溫、防重物壓損。

      高空作業

      觸電

      高空作業應注意電源線及電器設備是否漏電。

      雷擊

      雷擊天氣禁止高空作業。



      11.2:高處墜落

      作業名稱

      危險源特征

      控制措施

      高空

      吊籃

      高處墜落

      高空落物

      1、高空吊籃的架設,加裝欄桿,并經搭建和使用雙方驗收合格填寫 “驗收合格牌”方可使用,每次使用前應檢查簽字。

      2、嚴格控制人和物的重量,委托方應按實際需要委托有資質的施工單位及特種作業人員安裝。

      3、拆除時,要按規定順序進行,應由有經驗者擔任拆除技術指導和監護。

      4、不準自行改變結構。

      高處作業

      觸電

      高空作業應注意電源線及電器設備是否漏電、完好,在升壓站作業接地裝置要固定牢靠。

      雷擊

      高空作業遇雷擊天氣、禁止作業。

      高處作業

      高處墜落

      高空落物

      1、高空作業人員必須每年體檢、患有精神病、癲癇病、高血壓、心臟病或酒后人員不準高空作業。

      2、登高作業2米及以上必須使用合格的安全帶,掛鉤應高掛在牢固的構件上,超過1、5米在無腳手架或有腳手架但無欄桿時必須正確使用安全帶。

      3、檢查作業現場上有無落物的可能。高空作業必須使用工具袋,較大工具應用繩拴在牢固的構件上,不準隨便亂放,上下傳遞工器具不準投擲。

      4、冬季低于零下10度進行露天高空作業應做好專門保暖措施,遇6級大風、暴雨、打雷、大霧惡劣天氣停止露天作業。

      5、在重要通道上進行腳手架作業、應在該點區域掛警告牌、設臨時性圍欄、不準他人在該工作點下通過或逗留、專人監護。

      6、起吊前認真檢查起吊設備,所吊重物必須綁扎牢固,棱角、滑面應加包墊,起吊重物緩慢進行,以免重物搖晃,重物放置穩妥,防止搖晃。工作人員應檢查物件的捆綁情況后方可起吊,起吊后再檢查懸吊捆綁情況,認為可靠后方可起吊;禁止無關人員在重物下及運行區域行走停留;嚴禁重物長期懸在空中。





      11.3:工器具使用

      作業名稱

      危險源特征

      控制措施

      電動工器具

      觸電

      督促按期檢驗,未按時檢查或檢查不合格禁止使用。檢查接地保護良好、電源線破無損、絕緣合格,不熟悉電氣工具和用具使用方法的人員,不準擅自使用,使用前檢查電氣工具開關、漏電保護器、電源線是否破裂損壞、因故離開工作場所或暫時停工及傳遞、移動電動工具,須立即切斷電源。

      打磨

      機械傷害

      嚴格遵守操作規程、提醒操作人員帶防護面具、特殊部位應有安全措施,有監護人。

      砂輪機

      機械傷害

      使用前檢查轉動部分防護罩、砂輪片完整良好,有破損禁止使用,電源線接線正確。



      11.4:工作票辦理

      作業名稱

      危險源特征

      控制措施

      無票作業

      意外傷害

      辦理工作票、確認檢修內容、安全措施完善并布置、簽發許可后方可施工。

      工作票內容填寫錯誤

      意外傷害

      應對檢修設備、系統了解徹底、認真正確填寫工作票。

      工作票填寫安全措施內容簡單

      意外傷害

      安全措施布置要明確責任人,要落實到人。

      擅自變更工作負責人

      意外傷害

      1、工作負責人因故需要離開工作現場,應指定能勝任的人員臨時代替。

      2、如工作中需要變更工作負責人,應經工作票簽發人同意并通知工作許可人,在工作票上辦理工作負責人變更手續。

      工作延期不辦手續

      意外傷害

      1、工作任務不能按批準期限完成時,工作負責人一般應在批準完工前兩小時向工作許可人申明理由,辦理延期手續;

      2、二日以上工作應在批準期限前一天辦理延期手續。

      3、延期手續只能辦理一次,如需再延期,應重新簽發工作票,并注明原因。



      11.5:異常天氣作業

      作業名稱

      危險源特征

      控制措施

      雷雨天

      觸電

      滑跌

      穿絕緣鞋,并遠離避雷器5米,檢查避雷器動作值, 行路注意地面情況,檢查地溝排水情況,做好應急預案措施。

      霧天

      觸電

      高處墜落

      穿絕緣鞋,在室外巡視、巡查設備時,嚴禁揚手,工作時要小心謹慎。

      冰雪天

      凍傷

      滑跌

      冬季低于零下10度進行露天高空作業應做好專門保暖措施,穿絕緣鞋,慢行,及時清雪,抓住扶手慢行。

      夜間

      高處墜落

      照明照度合格,多名人員作業時要相互關照,認真檢查,注意井、坑、孔、洞完好,發現問題及時通知有關部門整改。

      大風

      高處墜落

      高處落物

      6級以上大風禁止進行露天起重作業,平時認真檢查防護裝置,不牢固及時處理。

      高溫

      中暑

      做好防暑降溫預防措施、搶修人員按排充足、勤調換,專人監護。

      汛期

      滑跌

      高處墜落

      注意人身安全、穿帶防護用品,加強巡查、值班。

      惡劣天氣

      高處墜落

      高處落物

      6級及以上大風以及暴雨、打雷、大霧等惡劣天氣應停止露天高空作業。



      11.6:著裝、防護裝備

      作業名稱

      危險源特征

      控制措施

      進入生產現場

      機械傷害

      進入現場扣好衣袖,做好防止卷軋的措施,進入現場禁止戴圍巾、穿長衣服、防止卷軋的措施,進入現場辮子、長發必須盤在帽內。

      使用角磨、砂輪機等

      機械傷害

      手提式角磨機必須有防護罩、使用時戴防護面罩,使用砂輪及研磨機也應戴防護眼鏡或裝設防護玻璃、禁止側面研磨。

      進入生產現場

      火災

      工作服面料禁止使用尼龍、化纖或棉化纖混紡的衣料。

      焊接

      灼燙傷

      焊工應穿帆布工作服,戴工作帽,上衣不準扎在褲子里,并戴防護面罩。

      接觸高溫物體作業

      灼燙傷

      接觸高溫物體必須戴手套和穿專用的防護服,嚴格執行工作票制度,正確隔絕系統,檢修前須將容器及管道內的汽水放掉,在松開法蘭螺絲時,應小心避免對正法蘭站立,以防燙傷,采取通風措施。

      高處作業

      高處墜落

      登高1、5米以上應使用安全帶并系好安全帶,使用檢驗合格且在有效期內的安全帶,安全帶應掛在腰部以上牢固的物體上并確保不發生墜落著地。



      11.7 :職業危害

      作業名稱

      危險源特征

      控制措施

      基層處理

      粉塵、煙塵

      增強安全意識,加強現場監護,帶防塵口罩,噴或曬水減少粉塵,穿防阻燃全棉工作服,戴安全帽、勞防手套等。


      中毒

      加強現場通風,帶好防毒面具。

      涂裝作業

      中毒

      保證良好通風環境,配備防護用具。

      高溫作業

      中暑

      注意休息,盡量避開高溫時段作業,現場防暑降溫物品到位,加強現場監護。



      11.8:火災

      作業名稱

      危險源特征

      控制措施

      工具房(檢驗室)

      火災

      專人看管,不得存放易燃易爆物品,備有滅火器,煙蒂、紙屑等放于指定地點,電氣設備和線路完好,每天下班前切斷電源,掌握滅火救災基本知識和方法,檢驗臺必須有漏電保護裝置。

      易燃易爆物品管理和檢查

      火災

      檢查易燃易爆物瓶體開關完好不漏氣,存放酒精、汽油等瓶體完好,安裝符合要求的回火裝置和壓力表,對空置的易燃易爆物及時清理,盡量做到零庫存,嚴格遵守危險品倉庫領用制度。

      易燃易爆物品使用

      易燃易爆場所作業

      火災

      使用酒精、汽油、油漆等易燃易爆物品時,周圍不能有明火、派專人監護,并制定安全措施,廠內運輸過程中防止撞擊和暴曬,電瓶車不得進入危險品倉庫和油區,機動車進入危險品倉庫和油區排氣管應加防火裝置,不準帶火種進入危險品倉庫、油區、粉倉等易燃易爆場所,禁止在裝有易燃易爆物品的容器上或在油漆未干的結構或其它物體上進行動火作業,禁止在裝有易燃易爆物品的房間內進行動火作業,在易燃易爆材料附近進行動火作業時,其最小水平距離不得小于5米,并根據現場情況采取安全可靠措施(用圍屏或石棉布遮蓋),用剩的回絲、廢油應放入指定地點。

      易燃易爆物品存放

      火災

      1、易燃易爆物品存放場所周圍不能有明火;2、不能放于露天太陽暴曬場所,易燃易爆物品使用完畢或每天收工前必須放于指定安全區域,工作當天用剩的極少量的火油、酒精存放在班組,必須分別放置在鐵皮箱內,有專人管理,并盡快退回倉庫,存放地周圍有安全可靠的防火設施或器材。

      無證動火

      火災

      考試合格持證上崗。

      未辦理動火工作票

      火災

      按要求辦理和審核動火工作票,在有效期內使用。

      周圍有可燃物動火

      火災

      清理作業周圍易燃易爆物品和其它可燃物,了解作業內容。

      無監護人動火

      火災

      按動火等級要求辦理動火工作票,并設專人監護。

      無應急措施動火

      火災

      根據現場環境做好應急措施或制定應急預案。

      違章動火作業

      火災

      遇有下列情況之一時嚴禁動火:油船、油車??康膮^(qū)域、壓力容器或管道未泄壓前、存放易燃易爆物品的容器未清理干凈前、風力達5級以上的露天作業、遇有火險異常情況未查明原因和消除前。

      使用氧氣、乙炔

      火災

      1、氧氣、乙炔瓶使用過程中保持8米以上間距;

      2、氣管保持完好,無老化、開裂。

      工作結束未進行檢查

      火災

      工作完畢應切斷電源,檢查并清除殘留火種。

      動火作業

      火災

      動火人員、動火監護人會正確使用滅火器材和具備消防知識。

      電氣設備周圍有可燃物

      火災

      電氣設備周圍、附近不堆放易燃易爆和金屬等物體。

      臨時照明

      火災

      照明燈具須符合安全要求。

      電氣作業無滅火應急預案

      火災

      電氣設備滅火時首先切斷電源,以防觸電、按要求制定應急預案。

      電氣設備和線路日常檢查

      火災

      定期檢查和維護電氣設備和線路,及時排除不安全隱患。

      工作完畢未切斷電源

      火災

      工作結束應切斷電氣工器具電源并清理現場,杜絕火災事故的發生。



      11.9:火焊作業

      作業名稱

      危險源特征

      控制措施

      未辦理工作票

      無票作業

      未辦理工作票及動火工作票,確認安全措施執行完善,簽發許可后方可施工。

      焊接工器具

      觸電

      濕手不準從事接引電源工作,電源線、電焊電纜線無破損現象,絕緣應良好,電焊機接地良好,同時使用漏電保護器,電焊電纜線加裝斷路裝置,專人監護調,換焊條時帶干燥手套,電源線要架空,不準將帶電絕緣電線搭在身上或踏在腳下,禁止使用有缺陷的焊接工具及設備。

      火災

      氧氣瓶、乙炔瓶二瓶距離不得小于8米,應垂直放置并固定,并與明火作業點距離8米以上,做好防止火花落下發生火災的措施。

      火燒、灼傷、爆炸

      從事焊接人員必須穿電焊服、戴手套和防護面罩或目鏡,工作時焊工手機不準放置在上衣口袋內,電焊電纜線接地良好。

      高處作業

      高處墜落

      1、工作人員不應有妨礙高處作業的病癥,遇有精神不振,飲酒禁止作業。

      2、帶好安全帽使用合格的安全帶,并且要將安全帶掛在腰部以上牢固的物體上。

      3、在梯子上只能進行短時登高作業。

      高空落物

      1、使用工具應放好,使用工具袋;2、檢查作業上部有無落物的可能;3、工作地點下面有圍攔,殘余物濺落,做好安全措施,有專人監護。

      潮濕處作業

      觸電

      穿干燥工作衣,穿絕緣鞋,帶干燥手套,照明電壓12V。



      11.10:起重機械 、工具

      作業名稱

      危險源特征

      控制措施

      起吊準備

      無票作業

      未辦理工作票,確認安全措施執行完善,簽發許可后方可施工。

      起重傷害

      認真選取工具起重機械和起重工具不準超過銘牌規定,定期檢查、保養。

      起重傷害

      天氣惡劣照明不足嚴禁施工。

      起重傷害

      大型作業按規定制定技術和安全措施。

      起重傷害

      起重機械操作人員應考試合格并持有操作合格證。

      起吊前對吊物不檢查

      起吊前應對起重設備進行檢查,無異常情況再起吊。

      設備損傷

      1、重大物件起重,吊運應由經驗的熟悉吊運方案和安全措施的專人統一指揮,參加的人員應熟悉起吊方案和措施,并選擇好吊運路線,起吊重物必須捆牢,檢查專用工器具;2、不規則的構件,應綁有拉繩,使其不擺動、不旋轉;3、操作人員看不見信號不準操作。

      高空落物

      1、所吊重物須綁牢固,凌角、滑面應加包墊,工作人員應檢查物件的捆綁牢固,起吊后檢查懸吊捆綁情況,認為可靠后方可起吊,禁止無關人員在吊臂下及吊運區域行走停留,重物嚴禁長期懸在空中,司機嚴禁離開駕駛室。

      2、使用時對吊車認真檢查,嚴禁帶病工作。

      工器具損壞

      1、使用前認真檢查繩絲、卡具,所受荷重不準超過規定。

      2、起重機械及工器具不準超載。

      觸電

      起吊作業時,必須注意周圍有無障礙物;不準碰上建筑物、電桿、電線、電桿拉線,禁止無關人員在吊臂下及吊運區域行走停留。



      11.11:腳手架

      作業名稱

      危險源特征

      控制措施

      腳手架

      各種傷害事故

      1.施工單位應嚴格執行公司、工地、班組三級安全教育制度。

      2.嚴格考試制度,禁止弄虛作假;考試不合格不得上崗。

      3.公司應組織不同專業工種的安全技能培訓。

      4.明確安全職責及必要的安全知識和現場的特點。

      5.進入現場的施工人員安全帽后正中下方應粘貼“安規考試合格”及專業施工單位編號標識,監理單位應定期不定期抽查臺帳。

      高空墜落物體打擊,

      1.所有施工項目均應有針對性且可操作性的安全技術措施,且經參加施工的全員交底 并簽字認可后方可施工。

      2.施工人員對無安全技術措施或未交底有權拒絕施工。

      高空墜落,物體

      打擊等各種傷害

      1.按《規程》標準作業,施工中嚴禁打鬧、拋物等違章違紀行為。

      2.嚴格按技術交底施工,不得擅自篡改。

      3.施工人員應嚴格按方案和安全措施執行,不得隨意更改,若方案或措施有錯誤,應及時與技術人員協商解決

      4.任何人不得以任何理由酒后進入現場。

      5.安全裝置及設施嚴禁私自拆除、挪用。

      6 進入現場佩戴安全帽







      修正

                             20180504日
